finns lite dokumentation kring bygget av NilssonsBoulebana

Recept:
1 st markbit, ca:mått mellan minst 2x8 meter upp till full
mått 4x15 meter
(vi valde en mellanstor hemmabana som
blev 2,8x10,6 meter)
1 st långt snöre, som räcker banan runt
(vi valde s.k. murarsnöre, en orange
tunn lina)
1 st. måttband, ju längre ju bättre
1 st riktskiva eller en lång riktigt rak bräda
1 st långt vattenpass eller laservattenpass eller avvägningsinstrument
1 st spade/skyffel
1 st. kratta
1 st. grävmaskin eller många kompisar med varsin spade
1 st lastbil att köra sten/grus med eller jätte.många-många släpkärror
1 st maskin till att sprida ut sten/grus eller många kompisar
1 st. Padda (packningsmaskin) eller jättemånga tunga kompisar
1 antal m3/ton grov sten till bottenlager
1 antal m3/ton av topplagret, bergkross 0-15 eller grus 0-18
Mängderna beror på banstorlek och djup
Vår bana var ca: 30 m2 och 30 cm
djup,
Det är lätt att räkna ut
åtgången, 0,1 m3 per m2 bana och dm i djup
För vår del blev det då 3 m3 per
dm tjocklek/djup
Vi valde 2 dm (dvs 6 m3) av den
grövsta makadammen 30-70 mm i botten
Sen toppade vi med 2,5-3 m3
bergkrossavfall/stenmjölsblandad
Totalt ca: 12-13 ton !!!!!!!, kör
det med släpkärra .... och skottkärra :-)
1 antal meter Fiberduk
50-100 kg Vägsalt, beroende på banstorlek
1 antal meter av lämpligt material till sarg/banytterkant, t.ex. slipers,
brädor, etc. Vi fick tag i 2dra sortering av tryckta plank 2"
x 8", lite onödigt bra men det var billigt, ca
500:-
Tillagning
Det första att göra är att boka upp ev,
maskiner/lastbilar etc
Man tager en alltså bit mark i anspråk, mäter ut var
banan skall vara med en pinne i varje hörn. Det är inte så noga men ganska
trevligt om den är rak, det fixar man genom att justera hörnpinnarna tills
diagonalmåtten är lika.
Redan nu är det viktigt att slå lite pinnar strax utanför banan och väga av
området med vattenpass, sätt pinnarna så tätt att riktbrädan räcker mellan
dom. Sätt vattenpasset på riktbrädan och markera med ett streck våg-nivån,
strecken kan vara t.ex. 1 dm över önskad slutnivå. Om man har turen att
platsen man gräver på redan är hyfsat plan och i våg behöver man inte göra
operationen med märkpinnarna, då räcker det med att väga av under
spridningen av sten/grus.

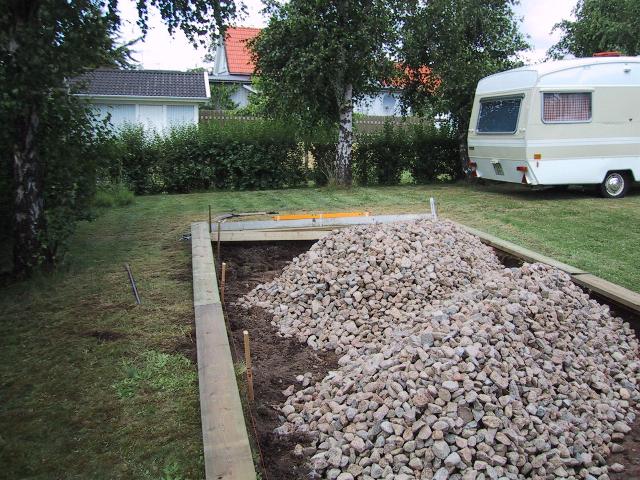

Då var det dags för första spadtaget eller

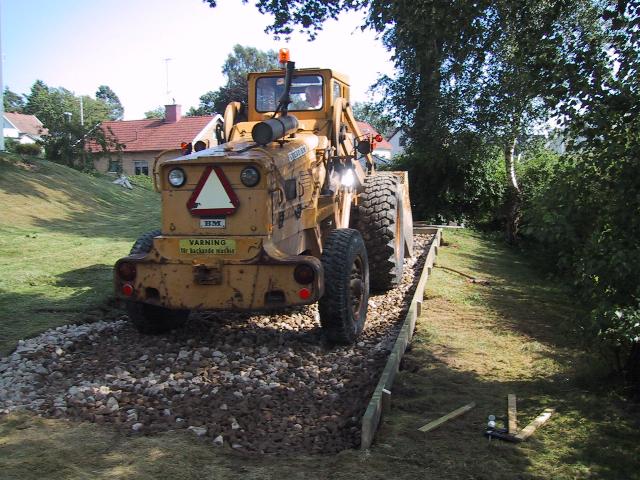

grävmaskinen, det skall ju inte bara grävas upp utan oftast forslas bort så
det är inte dumt att ha en lastbil tillhands redan nu.

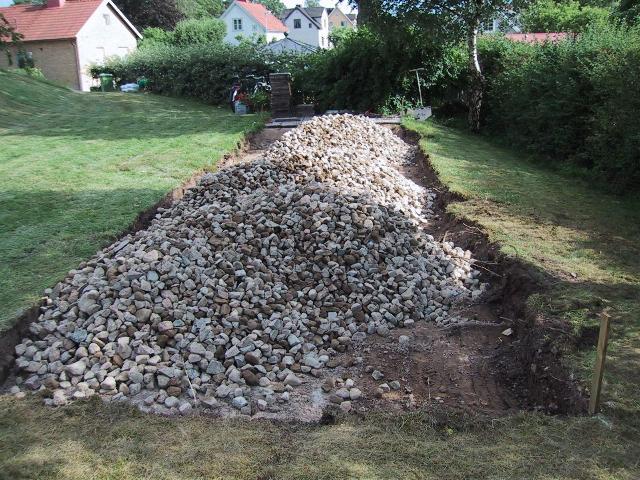

(hu vilken hög det blev)
, denna hög med sten skall sedan spridas ut så jämt som möjligt, med maskin
eller med många kompisars hjälp,
OBS här är det dags att se till att hela
banan är i våg !!!

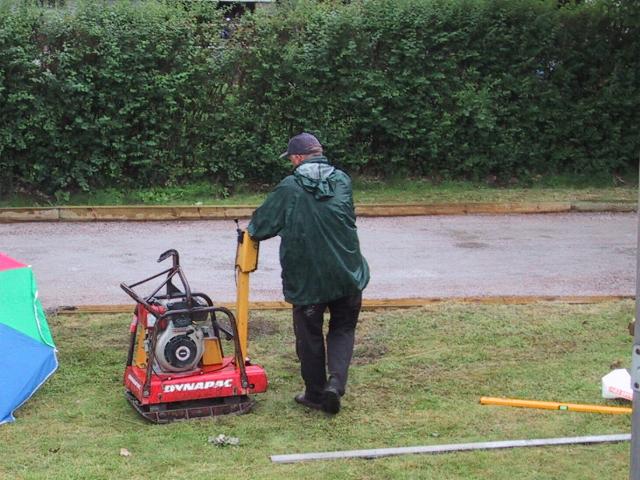

Nu är det oxå viktigt att detta lager packas ordentligt, antingen med en sån
här padda
eller många tunga kompisar som hoppar omkring bland stenarna ca: en halv dag.

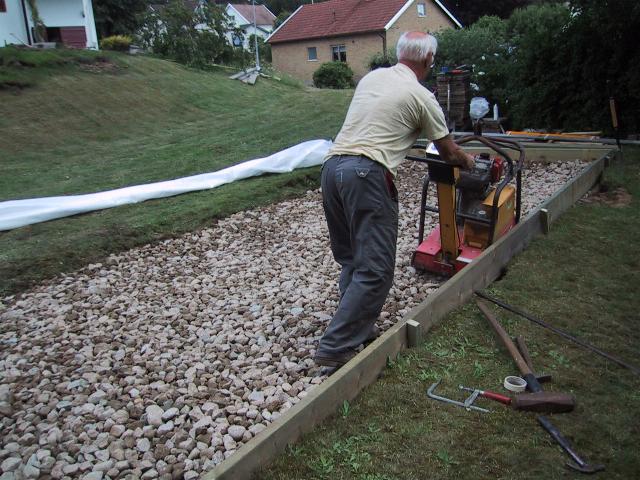

Efter detta bör man lägga ett lager fiberduk för att den
fina sanden/gruset och bindande stenmjöl inte skall successivt rinna ner genom
grovstenen, denna teknik används både vid vägbyggen och park/stensättningsarbetn
numera.

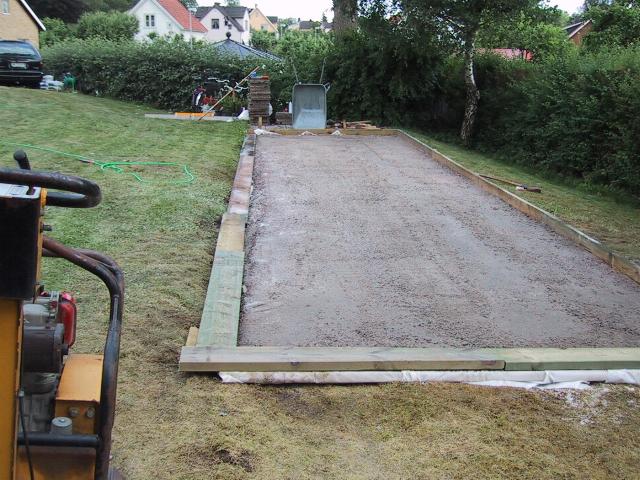

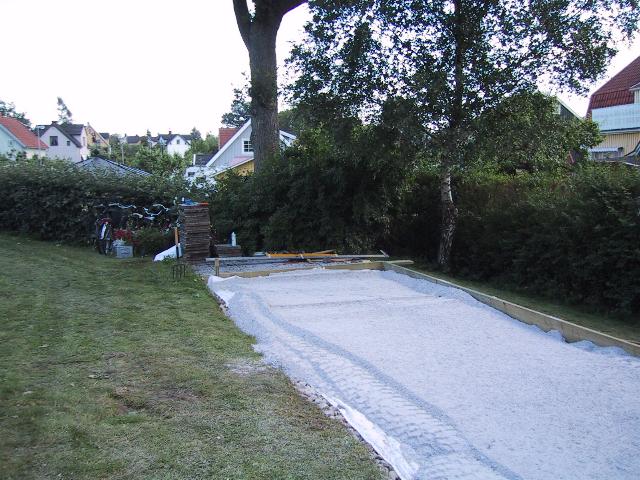

Ovanpå fiberduken är det så dags för topplagret av finare grus/sand
eller vad man valt
, dags för Paddan igen,
vi körde nog totalt 2-3 timmar, 0,5 på makadammen och 1,5-2,5 på toppen (motsvara
nog 1 veckas hoppande av många kompisar)
Tja nu börjar det likna en boulebana
, då är det dags för saltning och vattning i flera omgångar
,
padda gärna en gång till på slutet om ni har paddan kvar i detta läget.
Dags för absolut första PREMIÄR på den nya banan, lillen är kastad
och första klotet hamnar rätt OK
,
Jipppy bana är toppen-toppen.
För att ha som minne av banans grävarbeten och ett evigt
ärr har boulebyggaren med en vass kniv skurit en djup skåra i vaden
,
detta märke visar även det exakta djupet på boulebane-gropen (nä då det var
en lite olycka med en vass spänd lina runt kanten, men ett evigt minne/ärr det
blir så faktiskt gör det inget)
Nu återstår bara lite uppsnyggning runt bara så är det klart
,
hela projektet tog 3 dagar (med bra flyt på planeringen av maskiner och
sten/grus-leveranser)
